Bir Tesis Açılmadan Önce Kimsenin Sormadığı Sorular

Proses Tasarımı ve Mühendislik Desteği

4 Eylül 2026

Bir masa üzerinde açılmış mühendislik çizimleri, yanında silo ve konveyör tesisinin ölçekli modeli

Yeni bir hat kurulacak. Bütçe onaylandı. Yerleşim çizildi. Bir ekipman tedarikçisinin teklifi dosyada duruyor ve makul görünüyor.

Bu noktaya gelindiğinde, tesisin nasıl çalışacağını belirleyecek kararların çoğu aslında çoktan verilmiştir. Sadece o sırada bunlara karar denmemiştir.

İşte proses tasarımının sessiz sorunu budur. Önümüzdeki on beş yıllık işletmeyi şekillendirecek tercihler ilk birkaç haftada yapılır. Üstelik odadaki herkes hâlâ ticari sorulara cevap ararken.

Beklenen performansı veremeyen tesislerin çoğu kötü kurulmamıştır. Yanlış tanımlanmıştır. Spesifikasyon, birilerinin sormayı akıl ettiği sorulara cevap verir. Asıl önemli olanlar hakkında ise hiçbir şey söylemez.

Eksik olan çoğu zaman teknik yetkinlik değildir. Sıralamadır. Doğru sorular vardır. Ancak genellikle para bağlandıktan sonra gündeme gelirler.

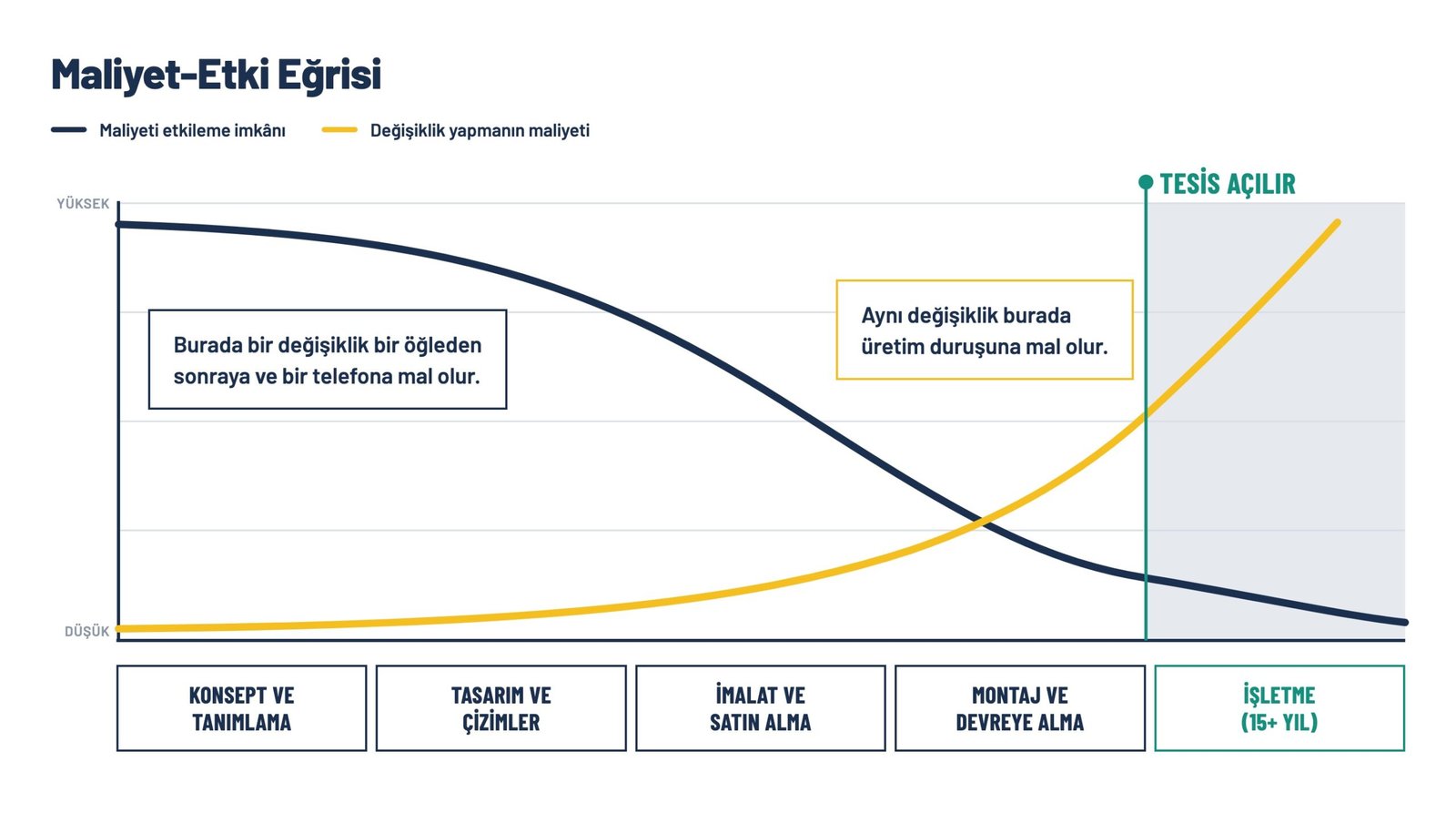

Proje ilerledikçe maliyeti etkileme imkânının azaldığını, değişiklik maliyetinin ise arttığını gösteren grafik

Neden Pahalı Kararlar Önce Veriliyor?

Sermaye yatırımı projesi yönetmiş herkesin, grafiğini hiç görmemiş olsa bile sezgisel olarak bildiği bir eğri vardır.

İlk aşamalarda değişiklikler neredeyse ücretsizdir. Bir çizimde boşaltma noktasını taşımak bir öğleden sonraya mal olur. İmalat başlamadan önce bunker açısını değiştirmek bir telefon görüşmesidir. Sipariş verilmeden tedarikçiyi değiştirmek ise yalnızca biraz zamana mal olur.

Daha sonra aynı değişiklikler üretim duruşuna mal olur.

Zorluk şu ki en az bilginin olduğu dönem, en çok kararın verildiği dönemdir. Bu aşamada odadaki kişiler çoğunlukla ticari konulara odaklanır. Projenin finansal olarak mantıklı olup olmadığını anlamaya çalışırlar. O an için doğru soru da budur.

Ancak bu cevaplar bütçeye yazılır. Bütçe de sonraki her mühendislik kararının uyması gereken sınır haline gelir. Malzemenin gerçekte nasıl davrandığı sorulduğunda, silo çapı çoktan bir hesap tablosundaki rakama göre belirlenmiştir.

Proses Tasarımı Ekipmanla Değil, Malzemeyle Başlar

Ekipman taleplerinin çoğu bir kapasite değeri ve malzeme adıyla başlar. Saatte yirmi ton. Odun yongası. Geri dönüştürülmüş agrega. Kireçtaşı.

Bu bir tanımdır, spesifikasyon değildir.

Aynı isimle anılan iki malzeme yükü tamamen farklı davranabilir. Nem oranı değişir. Parçacık boyutu dağılımı tedarikçiden tedarikçiye farklılaşır. Yığın yoğunluğu mevsime göre değişir. Temmuz ayında rahat akan bir malzeme, şubat ayında siloda köprüleşebilir.

Ekipman malzemenin adına göre değil, o malzemenin en zor koşuldaki davranışına göre tepki verir.

Bu nedenle doğru proses tasarımı malzemeyle başlar ve dışa doğru ilerler. Önce akış özellikleri. Sonra geometri. Ardından ekipman ve yerleşim. Bu sırayı tersine çevirmek, bir tesisin tasarım kapasitesinin yüzde yetmişinde çalışıp kimsenin nedenini tam açıklayamamasının en yaygın nedenlerinden biridir.

Ortalama partiye göre boyutlandırılmış bir bunker, zor partide köprüleşir. Kullanılabilirliği belirleyen de o zor partidir.

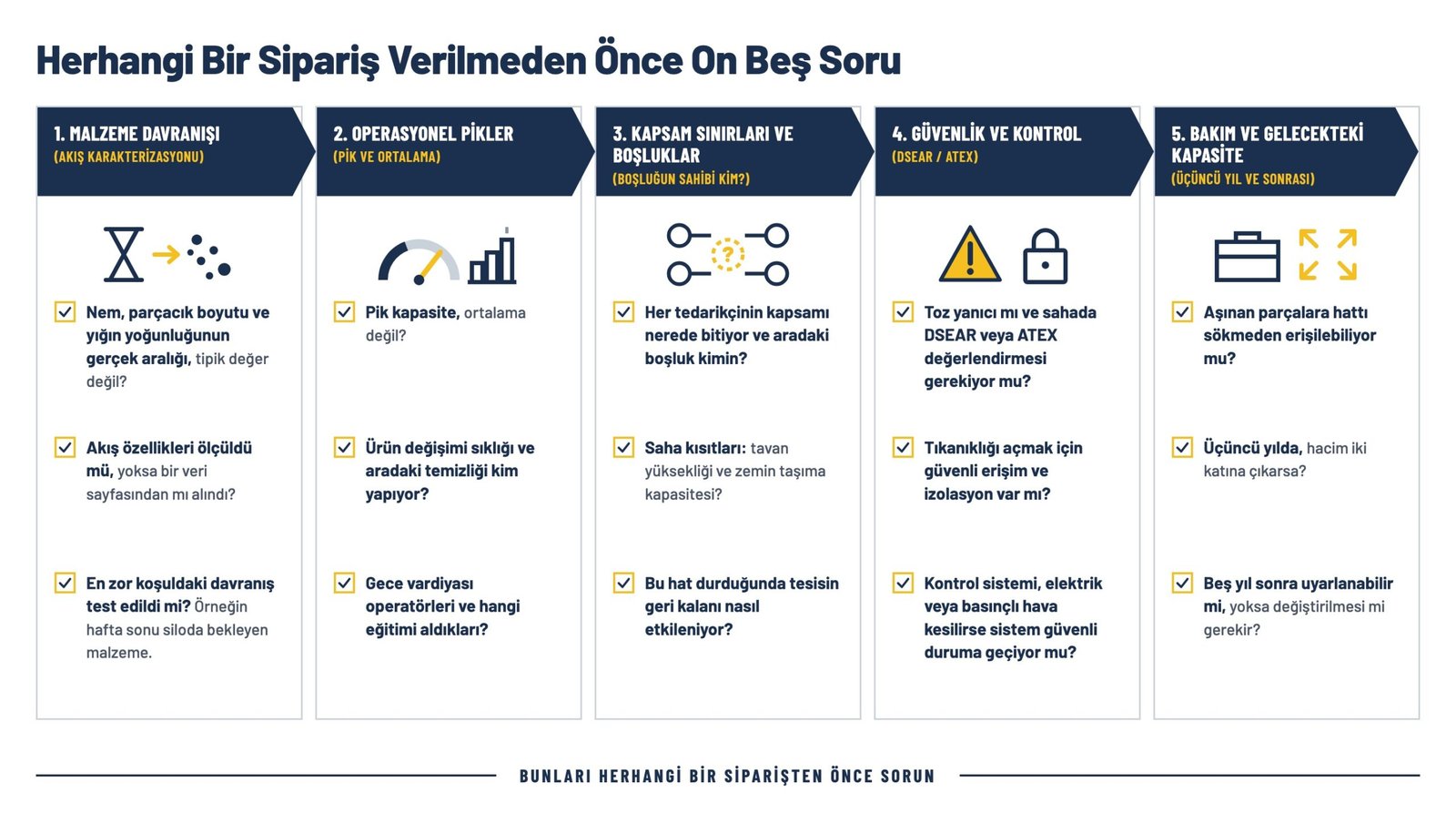

Malzeme davranışı, pikler, kapsam sınırları, güvenlik, bakım ve gelecek kapasitesini kapsayan 15 soruluk kontrol listesi

Herhangi Bir Sipariş Verilmeden Önce Sorulması Gereken Sorular

Bunların hiçbiri zor soru değildir. Önemli olan ne zaman sorulduklarıdır.

Malzeme hakkında

  • Nem, parçacık boyutu ve yığın yoğunluğu tedarikçiye ve mevsime göre değişir. Tipik değer değil, her biri için gerçek aralık nedir?
  • Akış özellikleri gerçekten ölçüldü mü, yoksa yalnızca bir veri sayfasına mı güveniyoruz?
  • Malzeme hafta sonu boyunca siloda beklerse ne olur?

Operasyon hakkında

  • Ortalama değil, pik kapasite nedir?
  • Haftada kaç ürün değişimi yapılıyor ve aradaki temizliği kim yapıyor?
  • Gece vardiyasında bu sistemi kim çalıştıracak ve hangi eğitimi aldı?

Sınırlar ve arayüzler hakkında

  • Her tedarikçinin kapsamı nerede bitiyor ve aradaki boşluğun sorumluluğunu kim üstleniyor?
  • Sahada gerçekte ne kadar tavan yüksekliği ve zemin taşıma kapasitesi var?
  • Bu sistem durduğunda tesisin geri kalanı ne yapıyor?

Güvenlik ve kontrol hakkında

  • Toz yanıcı mı ve sahada DSEAR veya ATEX değerlendirmesi gerekiyor mu?
  • Bir tıkanıklığı açmak için personel nerede duracak ve bunu yapmadan önce sistem nasıl izole edilecek?
  • Kontrol sistemi arızalanırsa veya elektrik ya da basınçlı hava kesilirse ne olur?

Bakım ve gelecekteki kapasite hakkında

  • Hangi parçalar aşınır ve hatta büyük bir söküm yapmadan bu parçalara erişilebilir mi?
  • Üçüncü yılda hacim iki katına çıkarsa ne olur?
  • Proses beş yıl içinde değişirse bu sistem uyarlanabilir mi, yoksa tamamen değiştirilmesi mi gerekir?

On beş soru. Bunlar eksiksiz bir liste değildir. Her proses ve her saha başka sorular da doğurur. Çoğu ekip, dışarıdan biri devreye girmeden önce bunların bir kısmını zaten cevaplamıştır. Asıl değer, cevapların hâlâ bir şeyi değiştirebildiği aşamada sorulmamış soruları bulmaktır.

Daha Az Maliyetli Bir Sıralama

Soruları sormak işin yalnızca yarısıdır. Sıralama da en az sorular kadar önemlidir. Çünkü her cevap bir sonraki kararı daraltır.

Çoğu dökme katı projesinde işe yarayan sıralama kabaca şöyledir.

  • Önce malzemeyi karakterize edin. Şüphe varsa test edin. Tedarikçi veri sayfasına değil, ölçülmüş akış özelliklerine göre ilerleyin.
  • Görevi tanımlayın. Pik ve ortalama kapasiteyi, çalışma saatlerini, ürün değişim sıklığını ve yukarı akıştaki bir ekipman durduğunda sistemin ne yapması gerektiğini belirleyin.
  • Gerçek saha kısıtlarına göre kavramsal yerleşim geliştirin. Tavan yüksekliğini, zemin yüklerini, erişimi ve insanların nerede çalışması gerekeceğini hesaba katın.
  • Ekipman gereksinimlerini bu konsepte göre yazın. Model numaralarını değil, gereksinimleri tanımlayın.
  • Tedarikçileri aynı gereksinimlere göre ve eşit şartlarda karşılaştırın. Kararın gerekçesini de yazılı hâle getirin.
  • Ardından bütçeyi oluşturun. Bu aşamada rakam artık gerçek bir anlam taşır.

Çoğu projede bu liste neredeyse tersinden uygulanır. Bütçe önce gelir. Çoğu zaman tek bir tedarikçi teklifine dayanır. Sonraki her adım ise, malzemenin nasıl davranacağı bilinmeden belirlenmiş bir rakamın içine sığdırılmaya çalışılır.

Doğru sırayı izlemek projeye aylar eklemez. Kompakt bir sistemde genellikle birkaç haftalık çalışmadır. Buna karşılık, ancak üretim duruşuyla düzeltilebilecek türde sorunları baştan ortadan kaldırır.

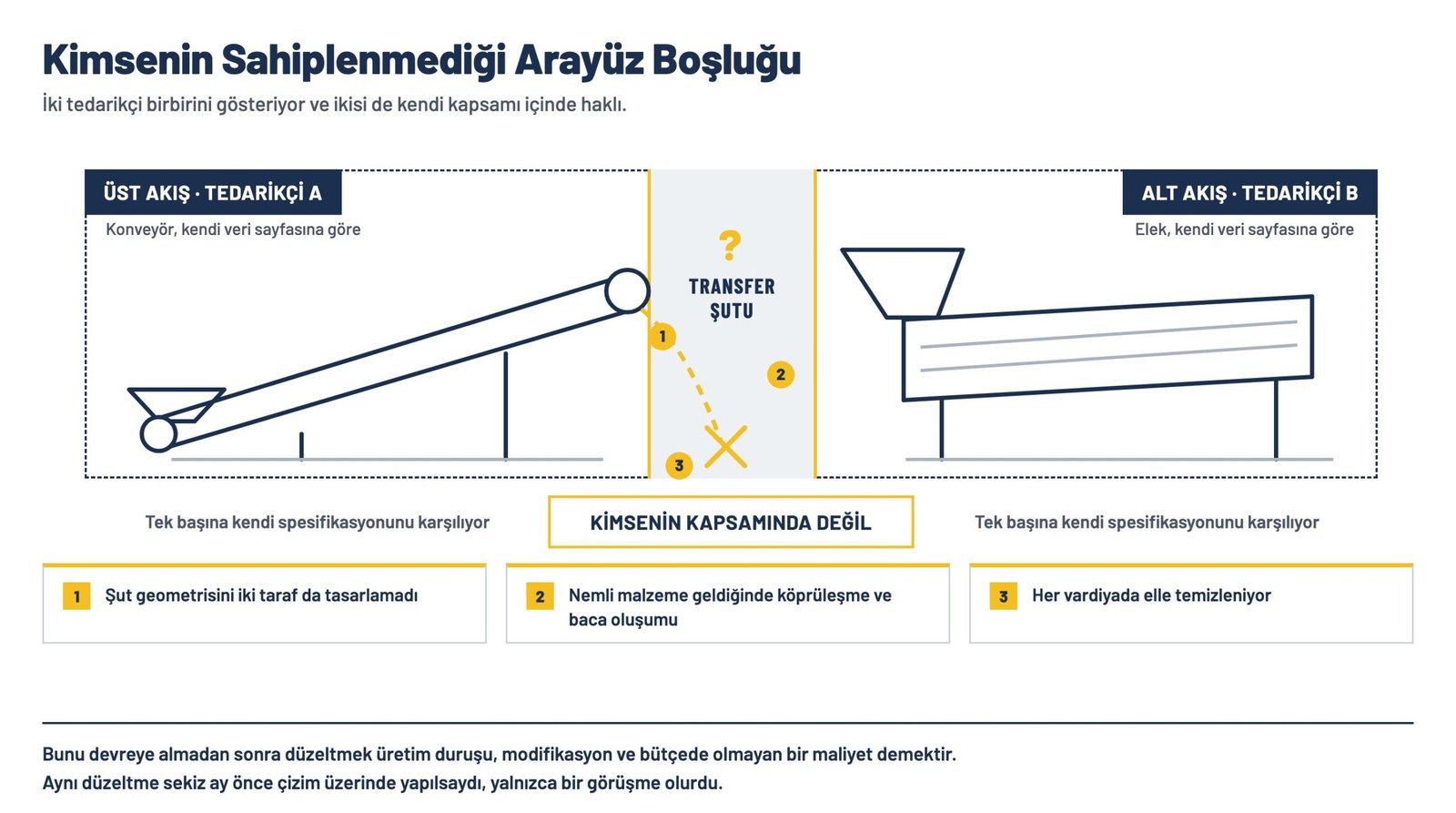

İki tedarikçi arasındaki, kimsenin kapsamına girmeyen transfer şutunda tıkanma oluşmasını gösteren şema

Geç Sorulan Soruların Maliyeti

Sonuçlar çoğu zaman dramatik değildir. Fark edilmelerini zorlaştıran da budur.

Tesis çalışır. Sadece iş gerekçesinde yazan rakam kadar iyi çalışmaz. Hiçbir şey arızalanmadığı için bunu kimse arıza olarak kaydetmez.

Onun yerine küçük tavizler yavaş yavaş birikir. Kapasite değeri sessizce aşağı çekilir ve bir daha gündeme gelmez. Operatör, her partide şutun aynı noktasına tokmakla vurmayı öğrenir ve bunu artık düşünmeden yapar. Ürün değişimi planlanandan kırk dakika uzun sürer. Her seferinde. Yıllarca.

Bir de arayüz sorunu vardır. İki tedarikçi birbirini işaret eder ve ikisi de kendi kapsamı içinde haklıdır. Konveyör spesifikasyonunu karşılar. Elek de kendi spesifikasyonunu karşılar. Aralarındaki transfer ise kimsenin iş kalemi değildir.

Bunlardan herhangi birini devreye almadan sonra düzeltmek üretim duruşu, modifikasyon ve bütçede olmayan bir maliyet demektir. Aynı düzeltme sekiz ay önce çizim üzerinde yapılsaydı, yalnızca bir görüşme olurdu.

BİZ NEREDE DEVREYE GİRİYORUZ?

Proses Değerlendirmesi ve İhtiyaç Analizi çalışmamız tam olarak bunun için tasarlandı. Spesifikasyon kesinleşmeden önce devreye gireriz. Prosesin gerçekte nasıl çalışacağını inceler, eksik soruları cevapların hâlâ bir şeyi değiştirebildiği aşamada masaya koyarız.

Satmamız gereken bir ekipman veya korumamız gereken bir tedarikçi olmadığı için değerlendirme, eldeki verinin götürdüğü yere gider.

Çalıştığımız ekiplerin çoğu deneyimlidir ve gerekli düşünme sürecinin büyük kısmını zaten tamamlamıştır. İstedikleri şey, kolayca sonraya bırakılabilecek sorulara ikinci bir gözle bakılmasıdır. Bu çalışma, Proses Tasarımı ve Mühendislik Desteği hizmetimizin bir parçasıdır.

Sıkça Sorulan Sorular

Endüstriyel bir projede proses tasarımı nedir?

Proses tasarımı, herhangi bir ekipman seçilmeden önce malzemenin tesis içinde nasıl taşınacağını ve işleneceğini tanımlama çalışmasıdır. Malzeme davranışını, debileri, ekipman görevlerini, yerleşimi ve sistemler arasındaki arayüzleri kapsar. Ekipmanın karşılaması gereken gereksinimleri belirler.

Proses tasarımına ne zaman başlanmalı?

Bütçe kesinleştikten sonra değil, önce. Bütçe sonraki her kararın uyması gereken sınırları belirler. Bu nedenle bütçeye yerleşmiş her mühendislik varsayımını sonradan değiştirmek çok pahalı hale gelir. İş gerekçesinden önce yapılacak kısa bir proses tasarımı çalışması çoğu zaman maliyetini birkaç kez karşılar.

Proses tasarımı yapılmazsa ne olur?

Tesis genellikle yine çalışır. Ancak planlanan performans seviyesinin altında çalışır. En yaygın belirtiler düşük kapasite, sık manuel müdahale, uzun ürün değişimleri ve tedarikçi kapsamları arasında kimsenin sahiplenmediği boşluklardır. Ekipman kurulduktan sonra bunları düzeltmek zor ve maliyetlidir.

Yeni Bir Hat veya Modernizasyon mu Planlıyorsunuz?

Şekillenmeye başlayan bir projeniz varsa ve cevaplar hâlâ sonucu etkileyebiliyorken doğru soruları masaya koymak istiyorsanız, birlikte değerlendirmekten memnuniyet duyarız. Malzemeyi, kapasiteyi ve projenin hangi aşamada olduğunu bize anlatın.
